Fațada principală a locuinței, cu nișa de intrare placată cu lemn și tâmplărie antracit.

Str. Mihail Sebastian · Borhanci, Cluj-Napoca

Locuințe nZEB pentru confort pe termen lung

Un proiect rezidențial cu accent pe eficiență energetică și calitate documentată etapă cu etapă.

Descoperă proiectul
  • 195 mputili / unitate locativă
  • S+P+Eregim de înălțime
  • 3 dormitoare+ birou / dormitor 4
  • 2 mașiniîn garaj propriu
  • Pompă de căldurăîncălzire și răcire
  • nZEBstandard energetic
Cele două clădiri văzute de pe stradă, la marginea zonei rezidențiale din Borhanci.
2 clădiri, 4 locuințe

Despre proiect

Un proiect cu accent pe intimitate și funcționalitate

Un ansamblu rezidențial modern, situat pe o stradă liniștită din cartierul Borhanci, format din doar patru locuințe, fiecare gândită să funcționeze independent.

Proiectul rezidențial

  • Două clădiri, fiecare cu două locuințe
  • Regim de înălțime S+P+E
  • Standard energetic nZEB
  • Acces de pe stradă privată
  • Construcție 2026, cu recepție finalizată și CF
Colțul unei locuințe, cu terasa de la parter, balustradă antracit și nișa de intrare din lemn.

Fiecare locuință dispune de

  • Acces individual direct
  • Teren aferent de cca. 235 mp (+ 65 mp cotă drum)
  • Suprafață utilă de cca. 195 mp
  • Compartimentare cu 5 camere: 3 dormitoare, birou (sau dormitor suplimentar), cameră de zi + spații auxiliare
  • Garaj subteran propriu pentru 2 autoturisme

Unități

Alege locuința

Compartimentări atent gândite pentru o utilizare firească: zona de zi la parter, zona de noapte la etaj, iar garajul și spațiile tehnice la subsol.

Corp A

Corp B

Corp A · aprox. 195 mp utili

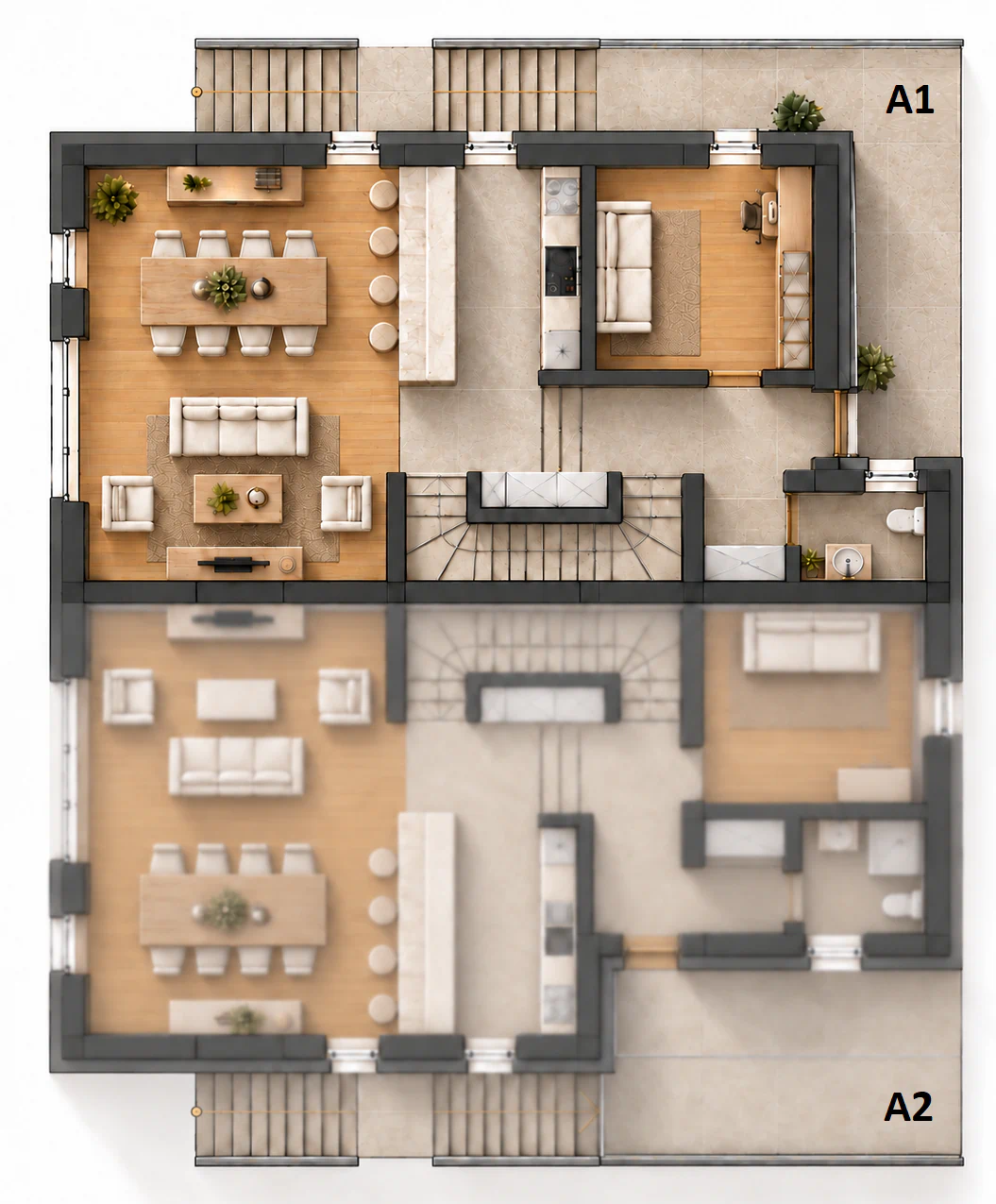

Locuința A1

Parter

68,10 mp utili

  • Camera de zi + sufragerie28,25 mp
  • Bucătărie9,35 mp
  • Birou (sau dormitor 4)10,20 mp
  • Hol10,45 mp
  • Depozitare1,90 mp
  • Grup sanitar2,40 mp
  • Casa scării5,55 mp

Curte și teren

235 mpteren aferent

La acesta se adaugă cca. 65 mp cotă-parte din drumul privat.

Fațada dinspre acces, cu ușa de garaj motorizată și scara exterioară care urcă spre intrare. Recepție finalizată

Predare

Cum o primești

Exterior finalizat. Interior semifinisat. Finisajele finale le alegi tu.

  • Clădire finalizată la exterior
  • Împrejmuirea și amenajările exterioare realizate

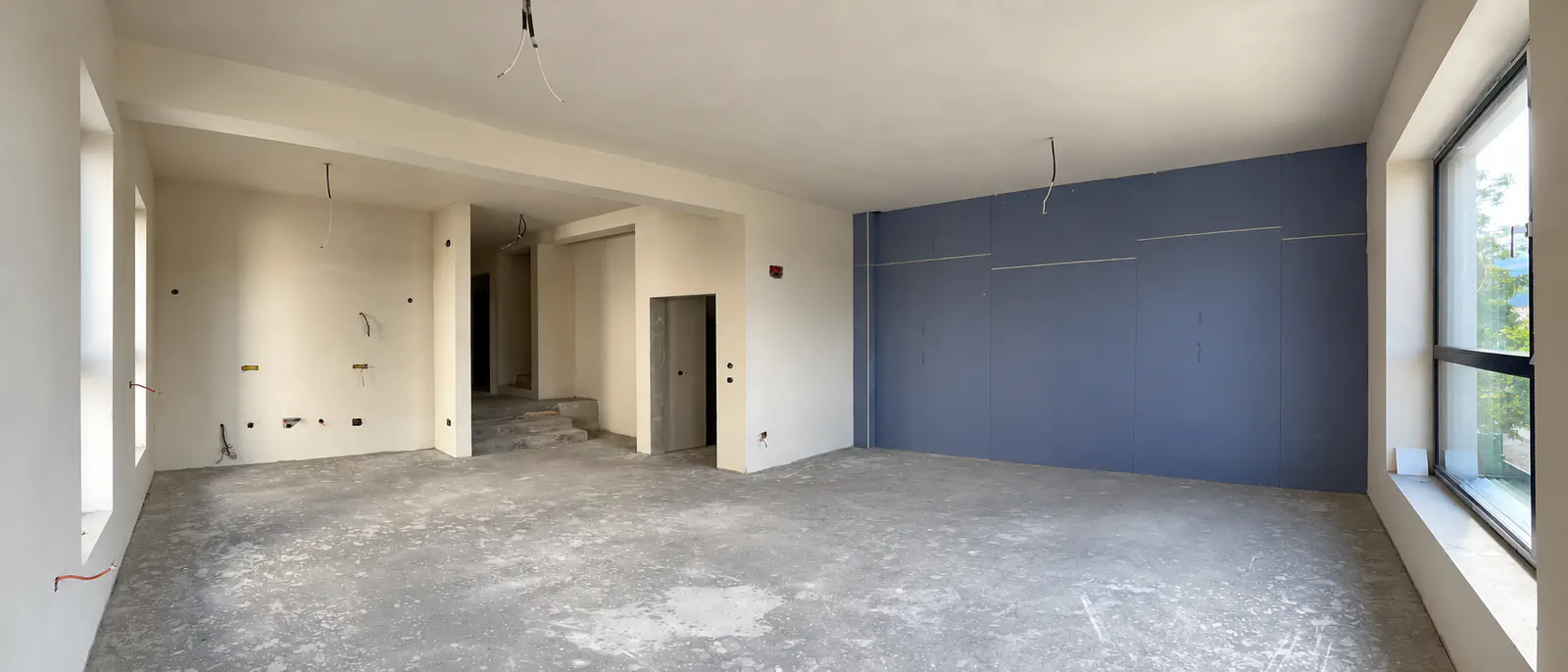

  • La interior: pereți și tavane tencuite și gletuite, pardoseli la nivel de șapă de egalizare
  • Încălzire în pardoseală funcțională și cameră tehnică complet echipată
  • Instalații electrice, sanitare și pentru răcire trase la pozițiile finale
  • Racorduri la apă, canalizare și energie electrică realizate; contorizare individuală
  • Certificat de performanță energetică – clădire nZEB
  • Recepție finalizată și Carte Funciară individuală

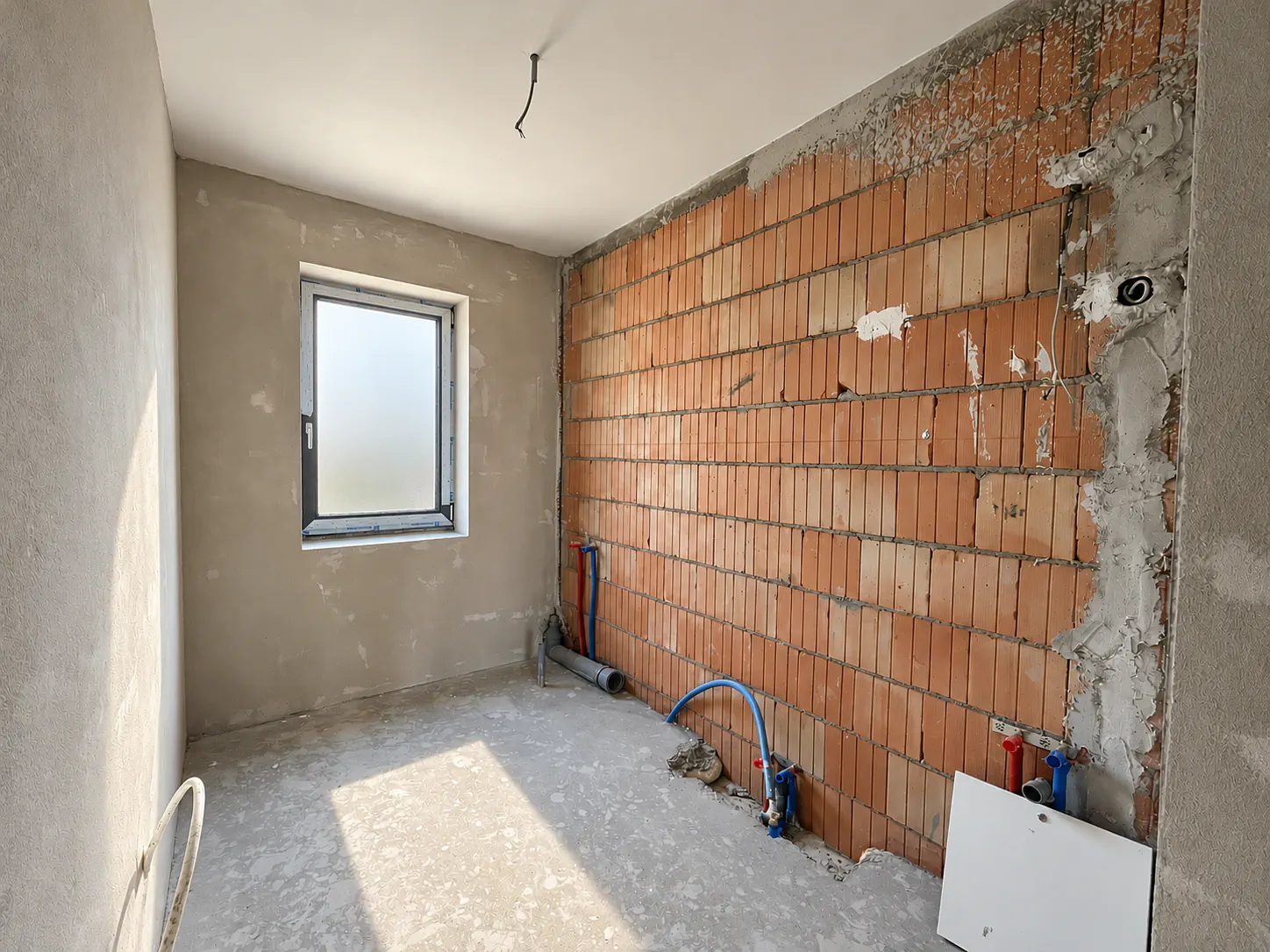

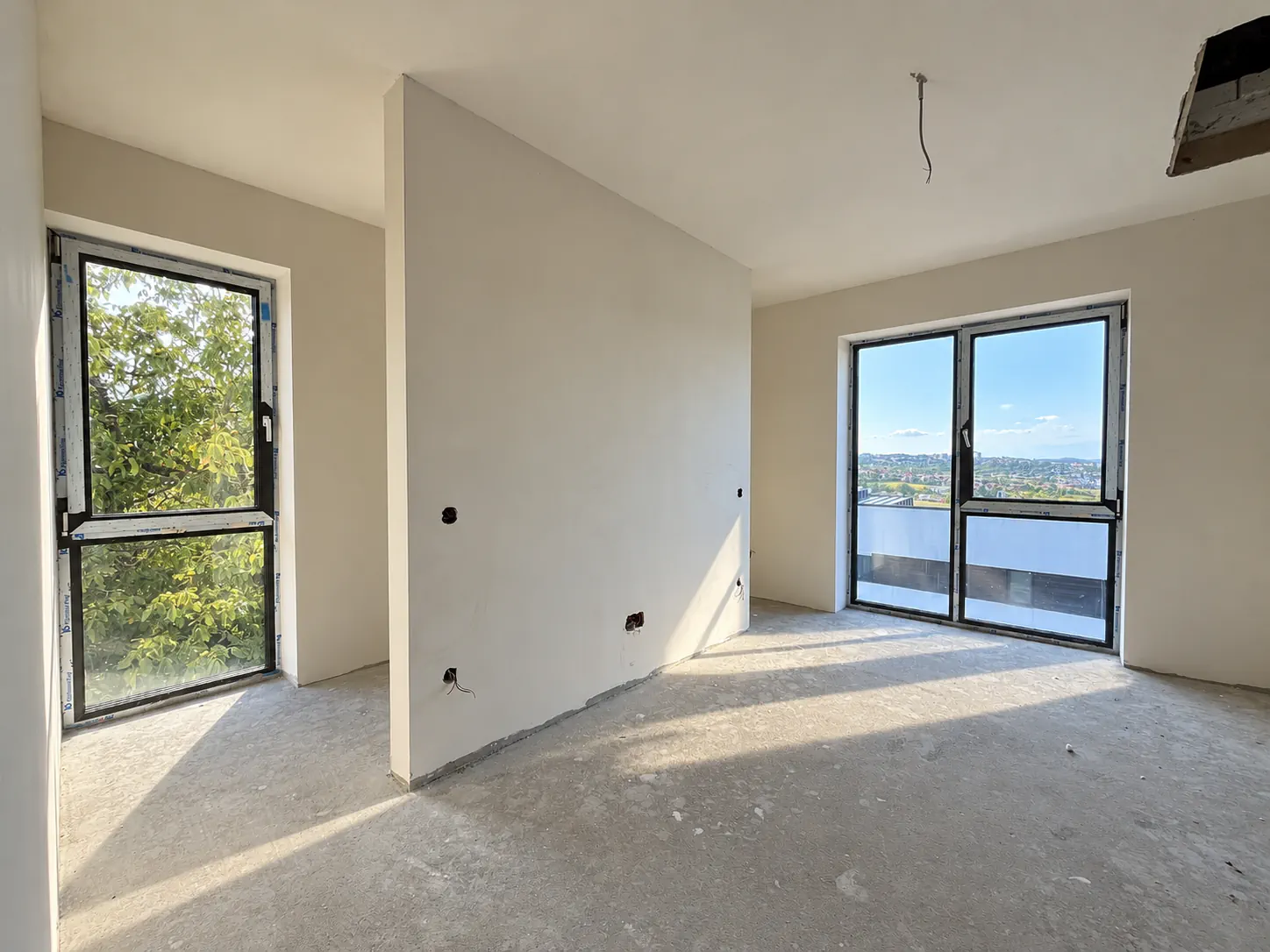

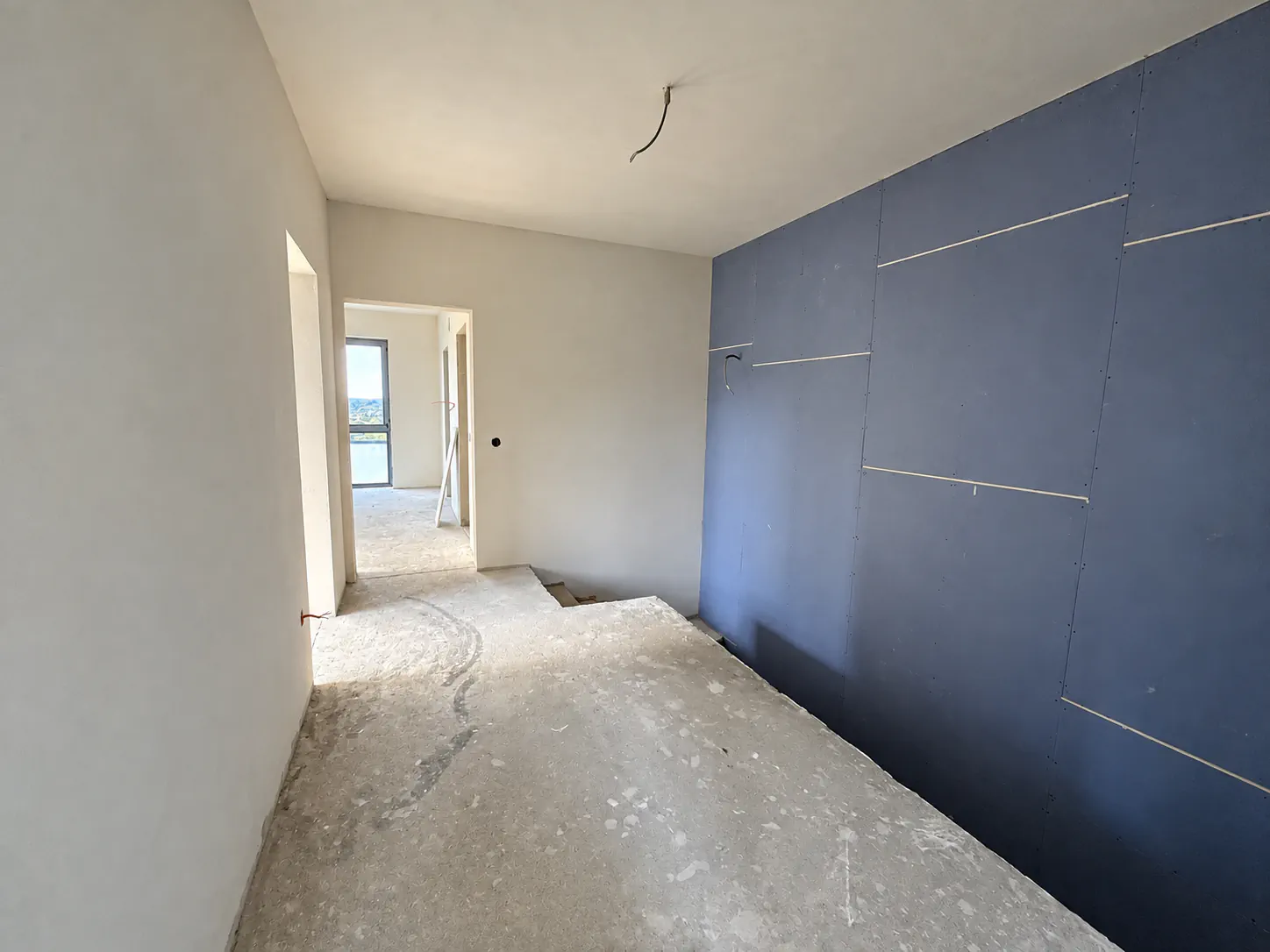

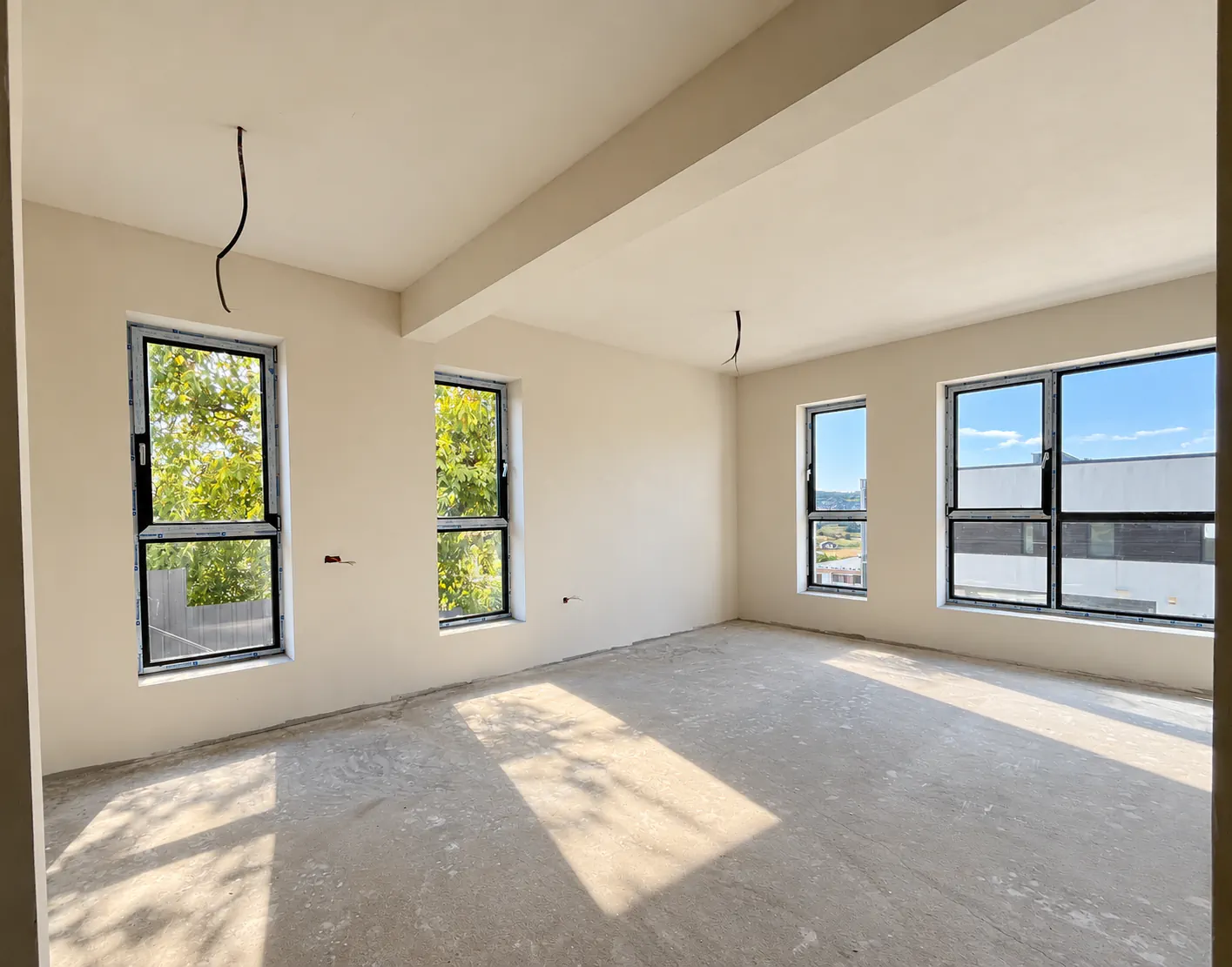

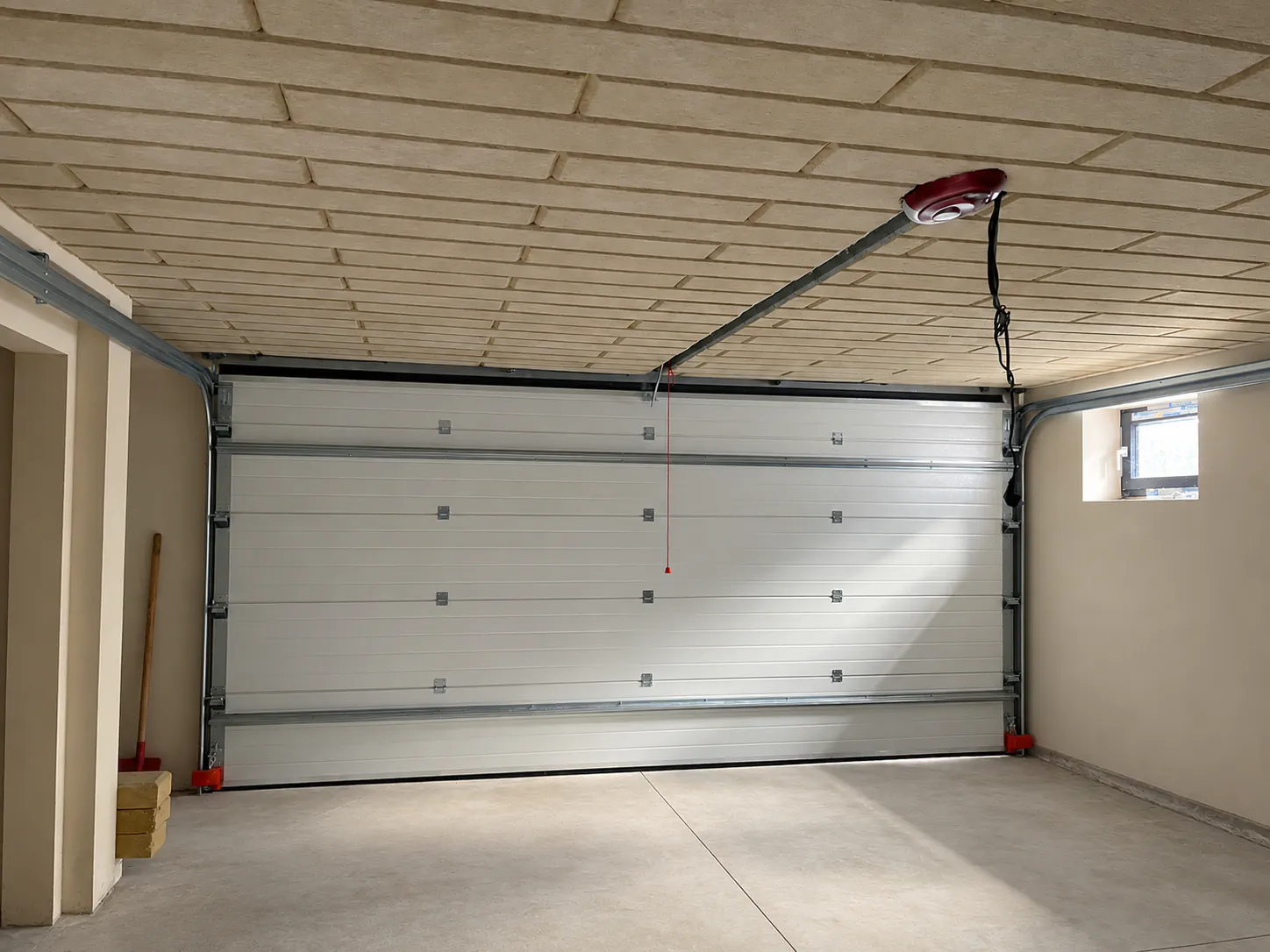

Stadiul de predare, în imagini

14 fotografii

Dincolo de suprafață și compartimentare, diferența proiectului se află în modul în care a fost construit.

Descoperă calitatea construcției

Calitate

Calitate care poate fi verificată

Fiecare detaliu al clădirii a fost gândit pentru confort și siguranță pe termen lung.

01 / 06

Rezistență și stabilitate

Structura de rezistență este executată conform proiectului tehnic, cu materiale însoțite de documente de conformitate. Armăturile au fost fotografiate înainte de turnare, cât încă se puteau verifica.

  • Fundații și elevații
  • Stâlpi, diafragme și zidărie portantă
  • Grinzi, centuri, planșee și scări
  • Șarpantă din lemn tratată ignifug

Verifică în arhiva de șantier

Vezi fotografiile realizate în timpul execuției și modul de realizare a fiecărei lucrări.

Execuție documentată

Nu cerem cumpărătorului să creadă pe cuvânt. Arătăm cum a fost construit

Fiecare etapă, de la fundații până la echiparea camerei tehnice, a fost documentată în timpul lucrărilor. Cartea tehnică completă și arhiva fotografică se predau odată cu locuința.

Galerie

Cum a fost construită

Arhiva de șantier, etapă cu etapă: tot ce nu se mai vede după finalizare.

Fundații, hidroizolații, placa pe sol, pereții subsolului și placa peste subsol.

Zidărie, plăci peste parter și etaj, șarpantă.

Izolarea subsolului, învelitoare și degivrare, tâmplărie, termosistem, tencuială.

Instalații și trasee pregătite, încălzire în pardoseală, camera tehnică.

Șape, fonoizolație, termoizolație tavan subsol, finisaje interioare.

Împrejmuire, pavaje și spații verzi.

Etapa 01

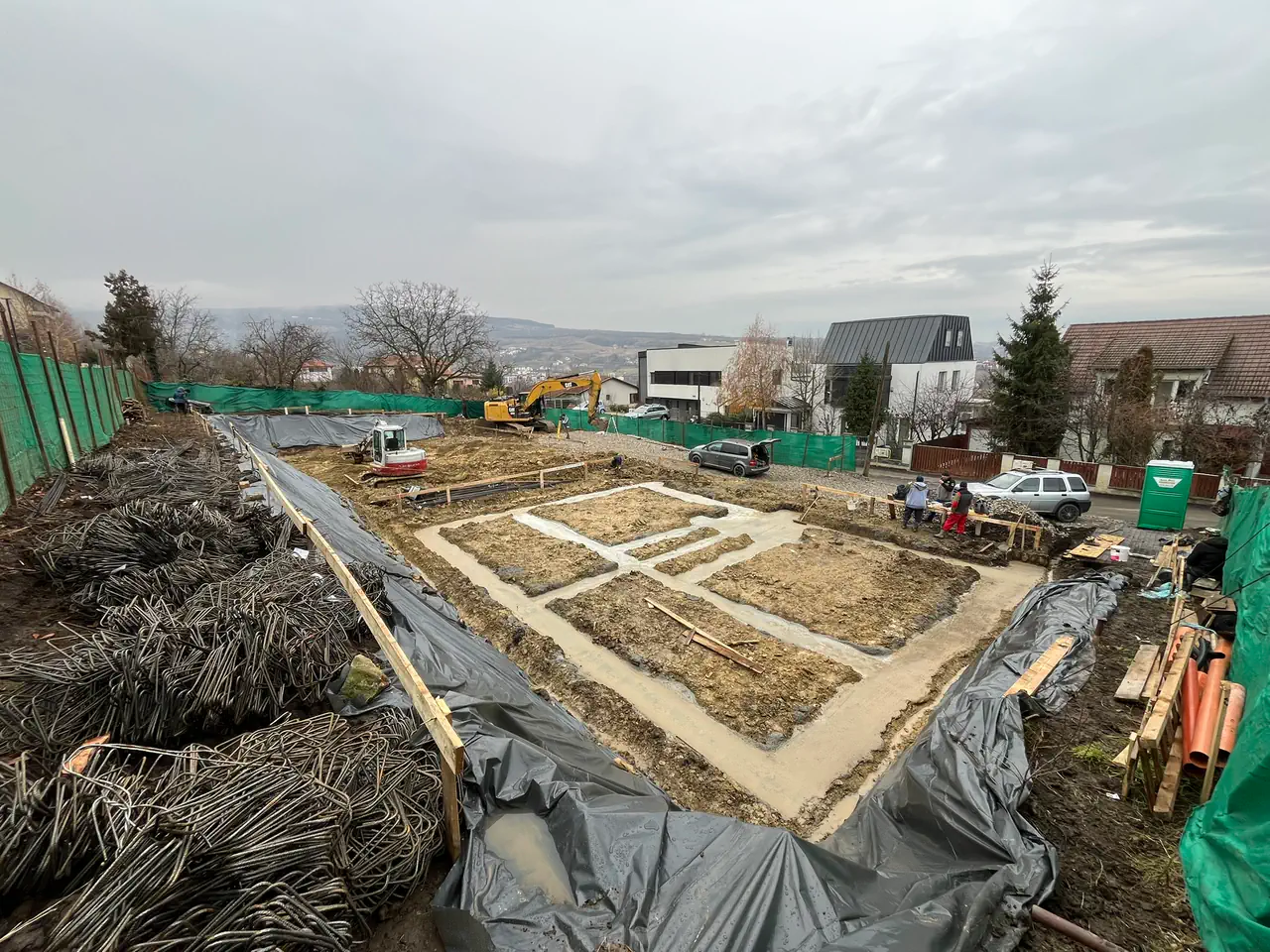

Fundații

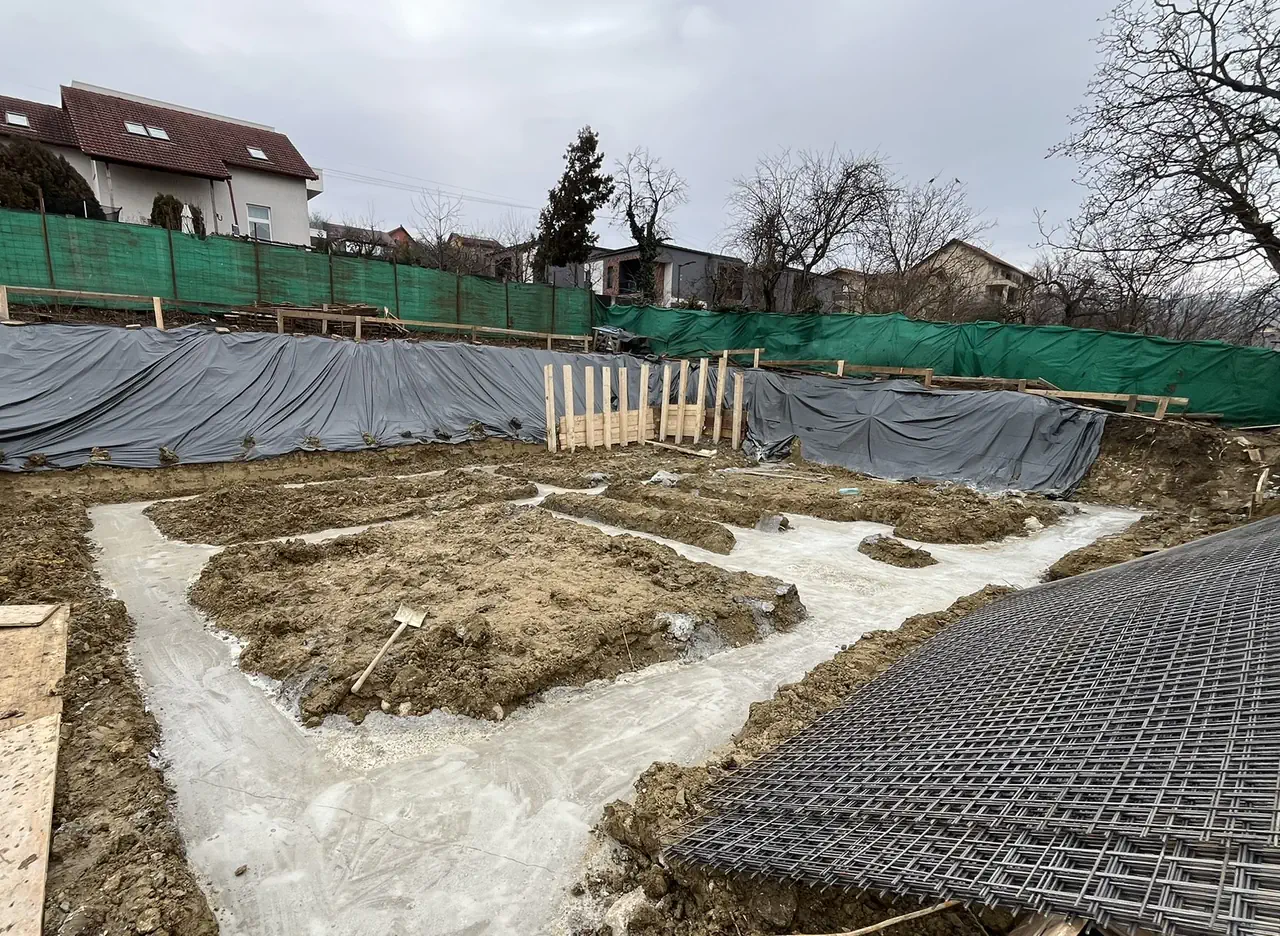

Fundațiile reprezintă baza întregii construcții. În această etapă sunt realizate săpăturile, trasarea și fundațiile continue, care stabilesc geometria clădirii și susțin structura ce urmează.

Etapa 01

Fundații

Fundațiile reprezintă baza întregii construcții. În această etapă sunt realizate săpăturile, trasarea și fundațiile continue, care stabilesc geometria clădirii și susțin structura ce urmează.

Etapa 02

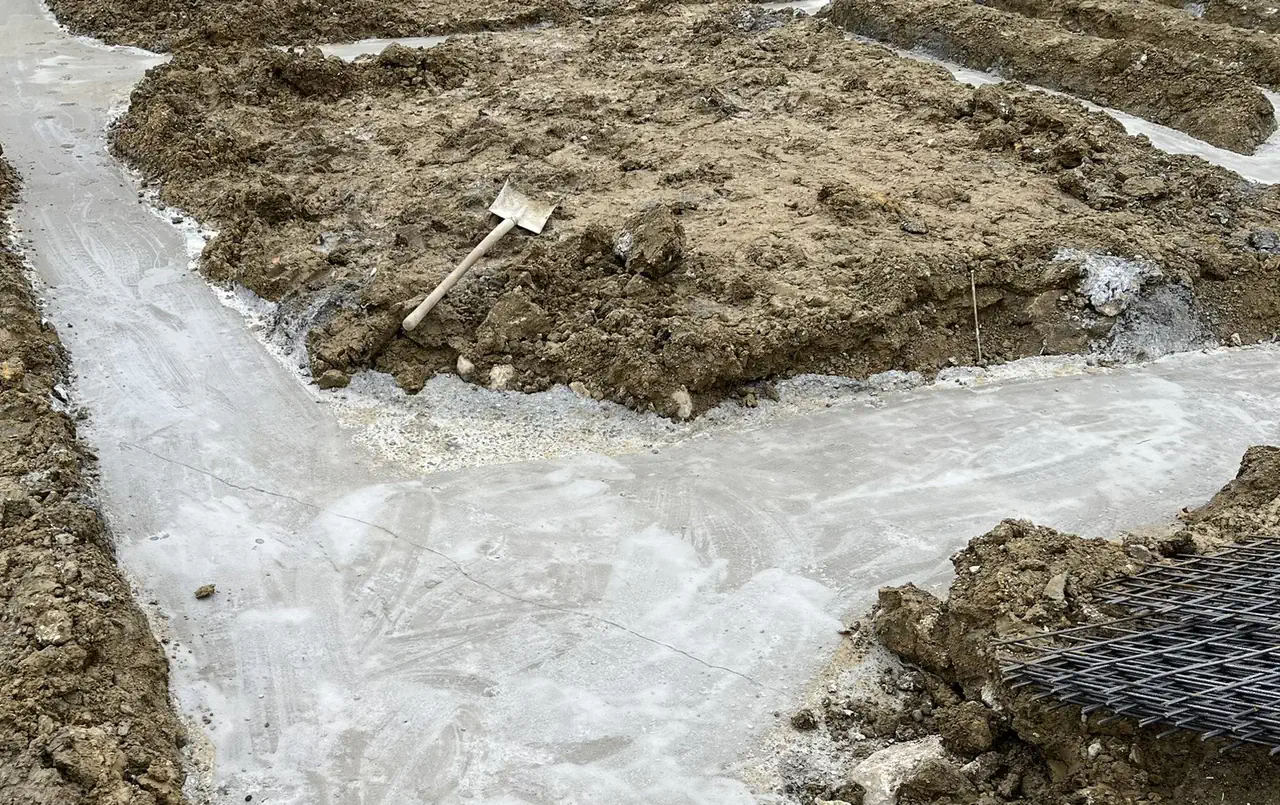

Hidroizolație orizontală fundații

Între blocurile de fundare și grinzile de fundare s-a aplicat o hidroizolație pe bază de ciment. Ea formează o barieră care împiedică umiditatea să urce prin capilaritate către elementele structurale de deasupra.

Etapa 03

Grinzi de fundare

Realizate din beton armat, grinzile de fundare asigură legătura solidă, rigidizarea și distribuirea uniformă a greutății de la suprastructură (diafragme, stâlpi, pereți) către fundații.

Etapa 04

Hidroizolații grinzi de fundare

Hidroizolația grinzilor de fundare împiedică apa din teren să ajungă în beton și, mai departe, în subsol. După decofrare, grinzile se amorsează și se îmbracă în membrană pe toate fețele, cu atenție specială la colțuri și la racordurile dintre orizontală și verticală.

Etapa 04

Hidroizolații grinzi de fundare

Hidroizolația grinzilor de fundare împiedică apa din teren să ajungă în beton și, mai departe, în subsol. După decofrare, grinzile se amorsează și se îmbracă în membrană pe toate fețele, cu atenție specială la colțuri și la racordurile dintre orizontală și verticală.

Etapa 04

Hidroizolații grinzi de fundare

Hidroizolația grinzilor de fundare împiedică apa din teren să ajungă în beton și, mai departe, în subsol. După decofrare, grinzile se amorsează și se îmbracă în membrană pe toate fețele, cu atenție specială la colțuri și la racordurile dintre orizontală și verticală.

Etapa 05

Termoizolații și membrană Tefond grinzi de fundare

Grinzile de fundare sunt termoizolate la exterior cu polistiren extrudat (XPS), protejat cu membrana Tefond. Termoizolația reduce pierderile de căldură către teren, iar membrana o protejează în zona de contact cu solul.

Etapa 05

Termoizolații și membrană Tefond grinzi de fundare

Grinzile de fundare sunt termoizolate la exterior cu polistiren extrudat (XPS), protejat cu membrana Tefond. Termoizolația reduce pierderile de căldură către teren, iar membrana o protejează în zona de contact cu solul.

Etapa 06

Strat de rupere a capilarității

Stratul de rupere a capilarității oprește urcarea umidității din teren către placa pe sol. Interiorul conturului de fundații se umple cu agregat cu granulație mare, compactat, ale cărui goluri întrerup drumul apei.

Etapa 07

Șapă suport

Șapa suport oferă hidroizolației de sub placă o bază plană și rezistentă. Se toarnă peste stratul de rupere a capilarității, astfel încât membrana să nu fie așezată direct pe pietre, unde s-ar perfora la prima încărcare.

Etapa 07

Șapă suport

Șapa suport oferă hidroizolației de sub placă o bază plană și rezistentă. Se toarnă peste stratul de rupere a capilarității, astfel încât membrana să nu fie așezată direct pe pietre, unde s-ar perfora la prima încărcare.

Etapa 08

Împământare

Împământarea este baza întregii protecții a instalației electrice. Priza de pământ este realizată din platbandă montată pe conturul construcției și legată la armătura structurii, cu piesele de legătură lăsate la vedere pentru verificare.

Etapa 08

Împământare

Împământarea este baza întregii protecții a instalației electrice. Priza de pământ este realizată din platbandă montată pe conturul construcției și legată la armătura structurii, cu piesele de legătură lăsate la vedere pentru verificare.

Etapa 09

Hidroizolație orizontală sub placa pe sol

Hidroizolația orizontală protejează placa pe sol și subsolul de umiditatea din teren. Membrana bituminoasă se aplică pe toată suprafața șapei suport, cu suprapuneri sudate, și se racordează pe verticală la grinzile de fundare.

Etapa 09

Hidroizolație orizontală sub placa pe sol

Hidroizolația orizontală protejează placa pe sol și subsolul de umiditatea din teren. Membrana bituminoasă se aplică pe toată suprafața șapei suport, cu suprapuneri sudate, și se racordează pe verticală la grinzile de fundare.

Etapa 09

Hidroizolație orizontală sub placa pe sol

Hidroizolația orizontală protejează placa pe sol și subsolul de umiditatea din teren. Membrana bituminoasă se aplică pe toată suprafața șapei suport, cu suprapuneri sudate, și se racordează pe verticală la grinzile de fundare.

Etapa 09

Hidroizolație orizontală sub placa pe sol

Hidroizolația orizontală protejează placa pe sol și subsolul de umiditatea din teren. Membrana bituminoasă se aplică pe toată suprafața șapei suport, cu suprapuneri sudate, și se racordează pe verticală la grinzile de fundare.

Etapa 09

Hidroizolație orizontală sub placa pe sol

Hidroizolația orizontală protejează placa pe sol și subsolul de umiditatea din teren. Membrana bituminoasă se aplică pe toată suprafața șapei suport, cu suprapuneri sudate, și se racordează pe verticală la grinzile de fundare.

Etapa 10

Termoizolație sub placa pe sol

Termoizolația de sub placă păstrează căldura pardoselii încălzite în casă, în loc să o piardă către teren. Plăcile de termoizolație extrudată se montează strâns peste hidroizolație, fără rosturi deschise, și fac parte din anvelopa care aduce clădirea la standard nZEB.

Etapa 11

Armare placă pe sol

Armătura plăcii pe sol preia eforturile la care este supusă placa și limitează fisurarea betonului. Este montată conform proiectului de structură.

Etapa 12

Profil de etanșare rost

Îmbinarea dintre placa pe sol și pereții subsolului este un punct sensibil la infiltrații. Pentru etanșarea ei, înainte de turnarea plăcii s-a montat pe tot conturul profilul Fradiflex.

Etapa 12

Profil de etanșare rost

Îmbinarea dintre placa pe sol și pereții subsolului este un punct sensibil la infiltrații. Pentru etanșarea ei, înainte de turnarea plăcii s-a montat pe tot conturul profilul Fradiflex.

Etapa 13

Placă pe sol

Placa pe sol formează baza din beton armat a subsolului și închide straturile de hidroizolație și termoizolație de dedesubt. După turnare și nivelare, pe ea se ridică pereții și stâlpii subsolului.

Etapa 13

Placă pe sol

Placa pe sol formează baza din beton armat a subsolului și închide straturile de hidroizolație și termoizolație de dedesubt. După turnare și nivelare, pe ea se ridică pereții și stâlpii subsolului.

Etapa 14

Hidroizolație orizontală sub diafragme

La baza diafragmelor și a celorlalte elemente structurale verticale s-a aplicat un strat suplimentar de hidroizolație pe bază de ciment. El împiedică migrarea umidității din zona plăcii către aceste elemente.

Etapa 14

Hidroizolație orizontală sub diafragme

La baza diafragmelor și a celorlalte elemente structurale verticale s-a aplicat un strat suplimentar de hidroizolație pe bază de ciment. El împiedică migrarea umidității din zona plăcii către aceste elemente.

Etapa 14

Hidroizolație orizontală sub diafragme

La baza diafragmelor și a celorlalte elemente structurale verticale s-a aplicat un strat suplimentar de hidroizolație pe bază de ciment. El împiedică migrarea umidității din zona plăcii către aceste elemente.

Etapa 15

Armare diafragme subsol

Armătura diafragmelor de subsol este montată conform proiectului de structură și pregătește pereții din beton armat pentru turnare. Barele se leagă în carcase, racordate la cele lăsate în așteptare din placă, apoi se montează cofrajele. Odată turnate, diafragmele preiau împingerea pământului și eforturile din structură și contribuie la rigiditatea ansamblului.

Etapa 15

Armare diafragme subsol

Armătura diafragmelor de subsol este montată conform proiectului de structură și pregătește pereții din beton armat pentru turnare. Barele se leagă în carcase, racordate la cele lăsate în așteptare din placă, apoi se montează cofrajele. Odată turnate, diafragmele preiau împingerea pământului și eforturile din structură și contribuie la rigiditatea ansamblului.

Etapa 15

Armare diafragme subsol

Armătura diafragmelor de subsol este montată conform proiectului de structură și pregătește pereții din beton armat pentru turnare. Barele se leagă în carcase, racordate la cele lăsate în așteptare din placă, apoi se montează cofrajele. Odată turnate, diafragmele preiau împingerea pământului și eforturile din structură și contribuie la rigiditatea ansamblului.

Etapa 15

Armare diafragme subsol

Armătura diafragmelor de subsol este montată conform proiectului de structură și pregătește pereții din beton armat pentru turnare. Barele se leagă în carcase, racordate la cele lăsate în așteptare din placă, apoi se montează cofrajele. Odată turnate, diafragmele preiau împingerea pământului și eforturile din structură și contribuie la rigiditatea ansamblului.

Etapa 16

Diafragme subsol

Diafragmele din beton armat formează structura verticală a subsolului și asigură rigiditatea infrastructurii. După turnare și întărirea betonului, cofrajele se demontează, iar fețele pereților rămân pregătite pentru hidroizolație.

Etapa 16

Diafragme subsol

Diafragmele din beton armat formează structura verticală a subsolului și asigură rigiditatea infrastructurii. După turnare și întărirea betonului, cofrajele se demontează, iar fețele pereților rămân pregătite pentru hidroizolație.

Etapa 16

Diafragme subsol

Diafragmele din beton armat formează structura verticală a subsolului și asigură rigiditatea infrastructurii. După turnare și întărirea betonului, cofrajele se demontează, iar fețele pereților rămân pregătite pentru hidroizolație.

Etapa 17

Cofraj placă parter

Cofrajul este tiparul în care se toarnă placa peste subsol, care devine pardoseala parterului și tavanul garajului. Se montează pe stâlpi metalici de susținere, cu golul casei scării lăsat la poziție; de planeitatea lui depind grosimea reală a plăcii și aspectul tavanului.

Etapa 17

Cofraj placă parter

Cofrajul este tiparul în care se toarnă placa peste subsol, care devine pardoseala parterului și tavanul garajului. Se montează pe stâlpi metalici de susținere, cu golul casei scării lăsat la poziție; de planeitatea lui depind grosimea reală a plăcii și aspectul tavanului.

Etapa 18

Armare placă parter

Armătura dă plăcii peste subsol și scării rezistență și rigiditate. Se montează plase la partea inferioară și superioară, armături suplimentare în zonele de sprijin și tuburile de trecere pentru instalații, ca să nu fie nevoie de spargeri ulterioare.

Etapa 18

Armare placă parter

Armătura dă plăcii peste subsol și scării rezistență și rigiditate. Se montează plase la partea inferioară și superioară, armături suplimentare în zonele de sprijin și tuburile de trecere pentru instalații, ca să nu fie nevoie de spargeri ulterioare.

Etapa 18

Armare placă parter

Armătura dă plăcii peste subsol și scării rezistență și rigiditate. Se montează plase la partea inferioară și superioară, armături suplimentare în zonele de sprijin și tuburile de trecere pentru instalații, ca să nu fie nevoie de spargeri ulterioare.

Etapa 18

Armare placă parter

Armătura dă plăcii peste subsol și scării rezistență și rigiditate. Se montează plase la partea inferioară și superioară, armături suplimentare în zonele de sprijin și tuburile de trecere pentru instalații, ca să nu fie nevoie de spargeri ulterioare.

Etapa 18

Armare placă parter

Armătura dă plăcii peste subsol și scării rezistență și rigiditate. Se montează plase la partea inferioară și superioară, armături suplimentare în zonele de sprijin și tuburile de trecere pentru instalații, ca să nu fie nevoie de spargeri ulterioare.

Etapa 18

Armare placă parter

Armătura dă plăcii peste subsol și scării rezistență și rigiditate. Se montează plase la partea inferioară și superioară, armături suplimentare în zonele de sprijin și tuburile de trecere pentru instalații, ca să nu fie nevoie de spargeri ulterioare.

Etapa 18

Armare placă parter

Armătura dă plăcii peste subsol și scării rezistență și rigiditate. Se montează plase la partea inferioară și superioară, armături suplimentare în zonele de sprijin și tuburile de trecere pentru instalații, ca să nu fie nevoie de spargeri ulterioare.

Etapa 19

Turnare placă parter

Turnarea plăcii parterului finalizează planșeul peste subsol și creează o bază rigidă pentru nivelul următor. Betonul înglobează armăturile și formează împreună cu ele un element structural continuu.

Etapa 20

Zidărie parter

Zidăria portantă a parterului este realizată din cărămidă structurală de 25 și 30 cm grosime. Ea participă la preluarea încărcărilor și formează, împreună cu elementele din beton armat, sistemul structural al nivelului.

Etapa 20

Zidărie parter

Zidăria portantă a parterului este realizată din cărămidă structurală de 25 și 30 cm grosime. Ea participă la preluarea încărcărilor și formează, împreună cu elementele din beton armat, sistemul structural al nivelului.

Etapa 21

Cofraj placă etaj

Cofrajul plăcii peste parter este tiparul în care se toarnă planșeul dintre parter și etaj. Se montează peste zidăria și centurile parterului, iar stâlpii de susținere rămân pe poziție până când betonul atinge rezistența necesară pentru a se susține singur.

Etapa 22

Armare placă etaj

Armătura plăcii etajului este montată conform proiectului de structură și pregătește planșeul pentru turnarea betonului. Ea preia eforturile din placă și le distribuie către elementele structurale de susținere.

Etapa 22

Armare placă etaj

Armătura plăcii etajului este montată conform proiectului de structură și pregătește planșeul pentru turnarea betonului. Ea preia eforturile din placă și le distribuie către elementele structurale de susținere.

Etapa 22

Armare placă etaj

Armătura plăcii etajului este montată conform proiectului de structură și pregătește planșeul pentru turnarea betonului. Ea preia eforturile din placă și le distribuie către elementele structurale de susținere.

Etapa 22

Armare placă etaj

Armătura plăcii etajului este montată conform proiectului de structură și pregătește planșeul pentru turnarea betonului. Ea preia eforturile din placă și le distribuie către elementele structurale de susținere.

Etapa 23

Placă peste etaj

Placa peste etaj, din beton armat, formează planșeul superior al construcției și contribuie la rigiditatea ansamblului structural. Ea este suportul pentru straturile și elementele constructive de deasupra.

Etapa 23

Placă peste etaj

Placa peste etaj, din beton armat, formează planșeul superior al construcției și contribuie la rigiditatea ansamblului structural. Ea este suportul pentru straturile și elementele constructive de deasupra.

Etapa 26

Șarpantă

Șarpanta este realizată din lemn tratat ignifug și formează structura de susținere a acoperișului. Ea preia încărcările acoperișului și le transmite elementelor structurale ale clădirii.

Etapa 26

Șarpantă

Șarpanta este realizată din lemn tratat ignifug și formează structura de susținere a acoperișului. Ea preia încărcările acoperișului și le transmite elementelor structurale ale clădirii.

Etapa 26

Șarpantă

Șarpanta este realizată din lemn tratat ignifug și formează structura de susținere a acoperișului. Ea preia încărcările acoperișului și le transmite elementelor structurale ale clădirii.

Etapa 26

Șarpantă

Șarpanta este realizată din lemn tratat ignifug și formează structura de susținere a acoperișului. Ea preia încărcările acoperișului și le transmite elementelor structurale ale clădirii.

Etapa 26

Șarpantă

Șarpanta este realizată din lemn tratat ignifug și formează structura de susținere a acoperișului. Ea preia încărcările acoperișului și le transmite elementelor structurale ale clădirii.

Etapa 24

Hidroizolație și termoizolație subsol

La exterior, pereții subsolului au o hidroizolație continuă din membrană bituminoasă Bauder E-KV 4. Peste ea sunt montate termoizolația din polistiren extrudat XPS și membrana HDPE, care o protejează și o completează.

Etapa 24

Hidroizolație și termoizolație subsol

La exterior, pereții subsolului au o hidroizolație continuă din membrană bituminoasă Bauder E-KV 4. Peste ea sunt montate termoizolația din polistiren extrudat XPS și membrana HDPE, care o protejează și o completează.

Etapa 24

Hidroizolație și termoizolație subsol

La exterior, pereții subsolului au o hidroizolație continuă din membrană bituminoasă Bauder E-KV 4. Peste ea sunt montate termoizolația din polistiren extrudat XPS și membrana HDPE, care o protejează și o completează.

Etapa 24

Hidroizolație și termoizolație subsol

La exterior, pereții subsolului au o hidroizolație continuă din membrană bituminoasă Bauder E-KV 4. Peste ea sunt montate termoizolația din polistiren extrudat XPS și membrana HDPE, care o protejează și o completează.

Etapa 24

Hidroizolație și termoizolație subsol

La exterior, pereții subsolului au o hidroizolație continuă din membrană bituminoasă Bauder E-KV 4. Peste ea sunt montate termoizolația din polistiren extrudat XPS și membrana HDPE, care o protejează și o completează.

Etapa 24

Hidroizolație și termoizolație subsol

La exterior, pereții subsolului au o hidroizolație continuă din membrană bituminoasă Bauder E-KV 4. Peste ea sunt montate termoizolația din polistiren extrudat XPS și membrana HDPE, care o protejează și o completează.

Etapa 24

Hidroizolație și termoizolație subsol

La exterior, pereții subsolului au o hidroizolație continuă din membrană bituminoasă Bauder E-KV 4. Peste ea sunt montate termoizolația din polistiren extrudat XPS și membrana HDPE, care o protejează și o completează.

Etapa 25

Pregătire șpaleți pentru tâmplărie

Șpaleții sunt fețele laterale ale golurilor în care se montează ferestrele. Ei se corectează și se pregătesc la dimensiunile exacte din comandă, pentru că precizia lor decide calitatea etanșării ferestrei și lățimea glafului.

Etapa 25

Pregătire șpaleți pentru tâmplărie

Șpaleții sunt fețele laterale ale golurilor în care se montează ferestrele. Ei se corectează și se pregătesc la dimensiunile exacte din comandă, pentru că precizia lor decide calitatea etanșării ferestrei și lățimea glafului.

Etapa 27

Învelitoare

Învelitoarea, stratul exterior al acoperișului, este realizată din tablă fălțuită Bilka. Este o soluție durabilă, care protejează casa de ploaie și de zăpadă.

Etapa 27

Învelitoare

Învelitoarea, stratul exterior al acoperișului, este realizată din tablă fălțuită Bilka. Este o soluție durabilă, care protejează casa de ploaie și de zăpadă.

Etapa 28

Degivrare

Acoperișul are un sistem automatizat de degivrare, montat în dolii și jgheaburi și continuat prin burlane până la nivelul solului. Sistemul împiedică formarea gheții și menține funcțională scurgerea apelor pluviale în sezonul rece.

Etapa 28

Degivrare

Acoperișul are un sistem automatizat de degivrare, montat în dolii și jgheaburi și continuat prin burlane până la nivelul solului. Sistemul împiedică formarea gheții și menține funcțională scurgerea apelor pluviale în sezonul rece.

Etapa 29

Instalare tâmplărie

Tâmplăria este montată la fața exterioară a zidăriei, cu benzi de etanșare la interior și la exterior, spumă termoizolantă și profil de solbanc termoizolant. Astfel, etanșarea rămâne continuă, iar pierderile de căldură și punțile termice din jurul ferestrelor sunt reduse.

Etapa 29

Instalare tâmplărie

Tâmplăria este montată la fața exterioară a zidăriei, cu benzi de etanșare la interior și la exterior, spumă termoizolantă și profil de solbanc termoizolant. Astfel, etanșarea rămâne continuă, iar pierderile de căldură și punțile termice din jurul ferestrelor sunt reduse.

Etapa 29

Instalare tâmplărie

Tâmplăria este montată la fața exterioară a zidăriei, cu benzi de etanșare la interior și la exterior, spumă termoizolantă și profil de solbanc termoizolant. Astfel, etanșarea rămâne continuă, iar pierderile de căldură și punțile termice din jurul ferestrelor sunt reduse.

Etapa 29

Instalare tâmplărie

Tâmplăria este montată la fața exterioară a zidăriei, cu benzi de etanșare la interior și la exterior, spumă termoizolantă și profil de solbanc termoizolant. Astfel, etanșarea rămâne continuă, iar pierderile de căldură și punțile termice din jurul ferestrelor sunt reduse.

Etapa 30

Termosistem fațadă

Pereții exteriori sunt termoizolați în sistem ETICS: un strat termoizolant de 15 cm, fixat prin lipire și dibluire mecanică, un strat armat cu plasă din fibră de sticlă și finisajul exterior. Sistemul reduce semnificativ pierderile de căldură, limitează punțile termice și contribuie la continuitatea anvelopei termice a clădirii.

Etapa 30

Termosistem fațadă

Pereții exteriori sunt termoizolați în sistem ETICS: un strat termoizolant de 15 cm, fixat prin lipire și dibluire mecanică, un strat armat cu plasă din fibră de sticlă și finisajul exterior. Sistemul reduce semnificativ pierderile de căldură, limitează punțile termice și contribuie la continuitatea anvelopei termice a clădirii.

Etapa 30

Termosistem fațadă

Pereții exteriori sunt termoizolați în sistem ETICS: un strat termoizolant de 15 cm, fixat prin lipire și dibluire mecanică, un strat armat cu plasă din fibră de sticlă și finisajul exterior. Sistemul reduce semnificativ pierderile de căldură, limitează punțile termice și contribuie la continuitatea anvelopei termice a clădirii.

Etapa 30

Termosistem fațadă

Pereții exteriori sunt termoizolați în sistem ETICS: un strat termoizolant de 15 cm, fixat prin lipire și dibluire mecanică, un strat armat cu plasă din fibră de sticlă și finisajul exterior. Sistemul reduce semnificativ pierderile de căldură, limitează punțile termice și contribuie la continuitatea anvelopei termice a clădirii.

Etapa 31

Tencuială decorativă

Tencuiala decorativă este finisajul exterior al fațadei și protejează termosistemul de intemperii. Se aplică peste stratul de șpaclu, cu atenție la racordurile cu tâmplăria și cu glafurile metalice, acolo unde se vede calitatea execuției.

Etapa 31

Tencuială decorativă

Tencuiala decorativă este finisajul exterior al fațadei și protejează termosistemul de intemperii. Se aplică peste stratul de șpaclu, cu atenție la racordurile cu tâmplăria și cu glafurile metalice, acolo unde se vede calitatea execuției.

Etapa 31

Tencuială decorativă

Tencuiala decorativă este finisajul exterior al fațadei și protejează termosistemul de intemperii. Se aplică peste stratul de șpaclu, cu atenție la racordurile cu tâmplăria și cu glafurile metalice, acolo unde se vede calitatea execuției.

Etapa 31

Tencuială decorativă

Tencuiala decorativă este finisajul exterior al fațadei și protejează termosistemul de intemperii. Se aplică peste stratul de șpaclu, cu atenție la racordurile cu tâmplăria și cu glafurile metalice, acolo unde se vede calitatea execuției.

Etapa 32

Instalații

Instalațiile electrice și sanitare sunt trase în pereți și în pardoseală înainte de finisaje, până la pozițiile finale din proiect. În aceeași etapă se pregătesc traseele pentru răcire cu ventiloconvectoare, fotovoltaic, stație de încărcare EV, fibră optică și videointerfon, ca acestea să poată fi adăugate fără spargeri.

Etapa 32

Instalații

Instalațiile electrice și sanitare sunt trase în pereți și în pardoseală înainte de finisaje, până la pozițiile finale din proiect. În aceeași etapă se pregătesc traseele pentru răcire cu ventiloconvectoare, fotovoltaic, stație de încărcare EV, fibră optică și videointerfon, ca acestea să poată fi adăugate fără spargeri.

Etapa 32

Instalații

Instalațiile electrice și sanitare sunt trase în pereți și în pardoseală înainte de finisaje, până la pozițiile finale din proiect. În aceeași etapă se pregătesc traseele pentru răcire cu ventiloconvectoare, fotovoltaic, stație de încărcare EV, fibră optică și videointerfon, ca acestea să poată fi adăugate fără spargeri.

Etapa 32

Instalații

Instalațiile electrice și sanitare sunt trase în pereți și în pardoseală înainte de finisaje, până la pozițiile finale din proiect. În aceeași etapă se pregătesc traseele pentru răcire cu ventiloconvectoare, fotovoltaic, stație de încărcare EV, fibră optică și videointerfon, ca acestea să poată fi adăugate fără spargeri.

Etapa 32

Instalații

Instalațiile electrice și sanitare sunt trase în pereți și în pardoseală înainte de finisaje, până la pozițiile finale din proiect. În aceeași etapă se pregătesc traseele pentru răcire cu ventiloconvectoare, fotovoltaic, stație de încărcare EV, fibră optică și videointerfon, ca acestea să poată fi adăugate fără spargeri.

Etapa 32

Instalații

Instalațiile electrice și sanitare sunt trase în pereți și în pardoseală înainte de finisaje, până la pozițiile finale din proiect. În aceeași etapă se pregătesc traseele pentru răcire cu ventiloconvectoare, fotovoltaic, stație de încărcare EV, fibră optică și videointerfon, ca acestea să poată fi adăugate fără spargeri.

Etapa 32

Instalații

Instalațiile electrice și sanitare sunt trase în pereți și în pardoseală înainte de finisaje, până la pozițiile finale din proiect. În aceeași etapă se pregătesc traseele pentru răcire cu ventiloconvectoare, fotovoltaic, stație de încărcare EV, fibră optică și videointerfon, ca acestea să poată fi adăugate fără spargeri.

Etapa 32

Instalații

Instalațiile electrice și sanitare sunt trase în pereți și în pardoseală înainte de finisaje, până la pozițiile finale din proiect. În aceeași etapă se pregătesc traseele pentru răcire cu ventiloconvectoare, fotovoltaic, stație de încărcare EV, fibră optică și videointerfon, ca acestea să poată fi adăugate fără spargeri.

Etapa 33

Încălzire în pardoseală

Încălzirea în pardoseală distribuie căldura uniform, pe toată suprafața locuibilă. Buclele de țeavă se fixează pe folia cu nuturi, care le păstrează la distanțe egale, cu banda perimetrală la pereți; sistemul este racordat la pompa de căldură aer-apă și se predă complet funcțional.

Etapa 37

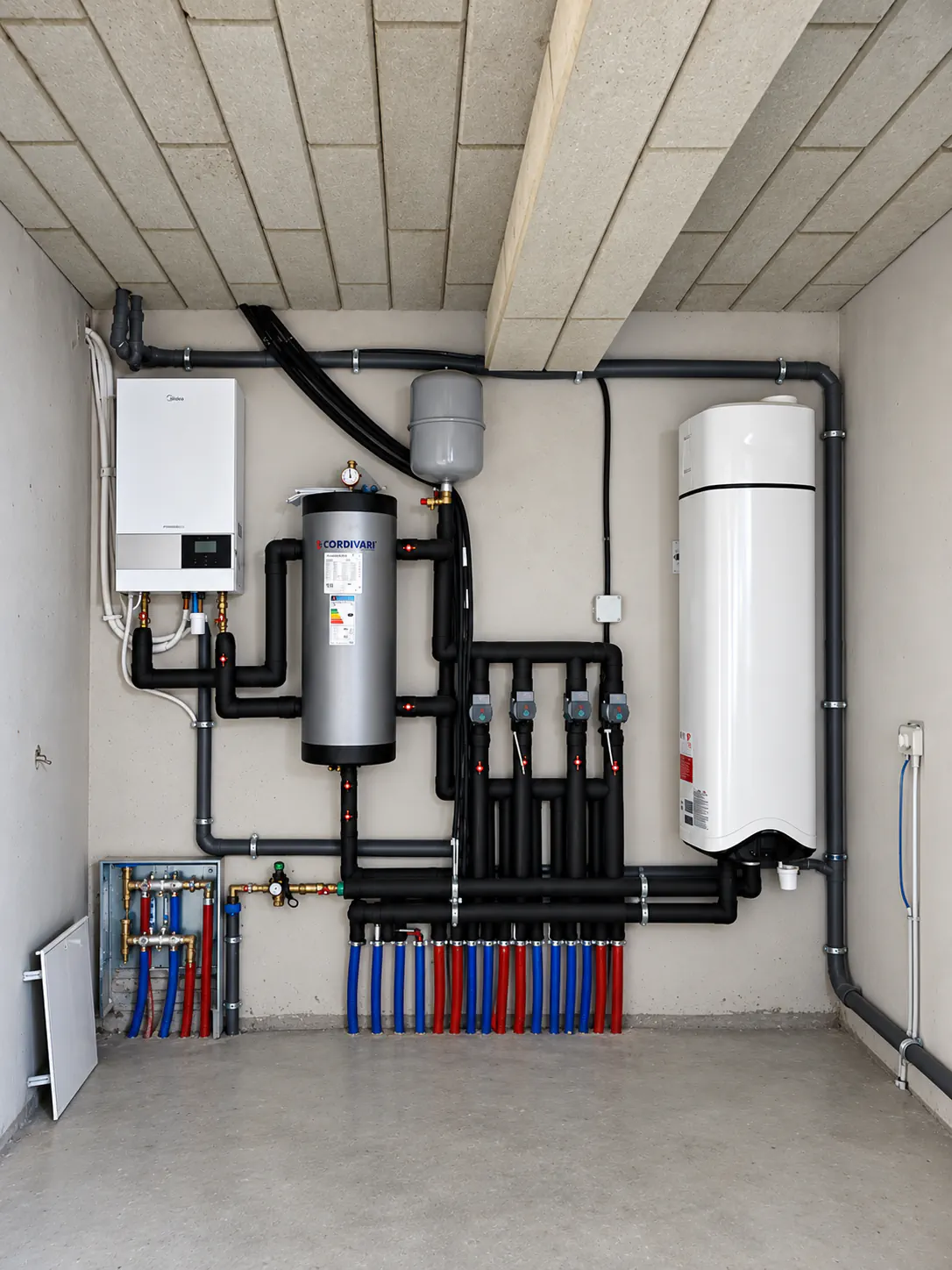

Echipare cameră tehnică

Camera tehnică este dotată cu echipamentele care asigură încălzirea, răcirea și apa caldă. Pompa de căldură aer-apă de 12 kW, boilerul, distribuitoarele și automatizarea sunt montate accesibil, cu spațiu de intervenție în jurul fiecărui echipament, iar încăperea se predă pusă în funcțiune.

Etapa 37

Echipare cameră tehnică

Camera tehnică este dotată cu echipamentele care asigură încălzirea, răcirea și apa caldă. Pompa de căldură aer-apă de 12 kW, boilerul, distribuitoarele și automatizarea sunt montate accesibil, cu spațiu de intervenție în jurul fiecărui echipament, iar încăperea se predă pusă în funcțiune.

Etapa 34

Șapă elicopterizată

Șapa acoperă buclele de încălzire și creează suprafața plană pe care se va așeza pardoseala finală. Se toarnă peste încălzire și se finisează mecanic, prin elicopterizare; locuința se predă la acest nivel, gata pentru pardoseala aleasă de proprietar.

Etapa 35

Fonoizolație

Peretele dintre unități are rolul de a opri trecerea zgomotului dintr-o locuință în alta. De o parte și de alta a zidăriei de cărămidă de 30 cm se montează, pe structură independentă, câte un strat de vată bazaltică ROCKWOOL Acoustic Extra de 5 cm, finisat cu plăci fonoizolante Nida Acustic.

Etapa 35

Fonoizolație

Peretele dintre unități are rolul de a opri trecerea zgomotului dintr-o locuință în alta. De o parte și de alta a zidăriei de cărămidă de 30 cm se montează, pe structură independentă, câte un strat de vată bazaltică ROCKWOOL Acoustic Extra de 5 cm, finisat cu plăci fonoizolante Nida Acustic.

Etapa 35

Fonoizolație

Peretele dintre unități are rolul de a opri trecerea zgomotului dintr-o locuință în alta. De o parte și de alta a zidăriei de cărămidă de 30 cm se montează, pe structură independentă, câte un strat de vată bazaltică ROCKWOOL Acoustic Extra de 5 cm, finisat cu plăci fonoizolante Nida Acustic.

Etapa 36

Termoizolație tavan subsol

Tavanul subsolului este termoizolat cu plăci lamelare din vată minerală bazaltică de 10 cm, montate inclusiv pe grinzi. Ele reduc semnificativ transferul de căldură dintre parter și spațiile de la subsol.

Etapa 36

Termoizolație tavan subsol

Tavanul subsolului este termoizolat cu plăci lamelare din vată minerală bazaltică de 10 cm, montate inclusiv pe grinzi. Ele reduc semnificativ transferul de căldură dintre parter și spațiile de la subsol.

Etapa 38

Finisaje interioare

Finisajele interioare aduc locuința la stadiul de predare semifinisat. Pereții și tavanele sunt tencuite și finisate cu un strat de glet, pardoselile sunt la nivel de șapă de egalizare, iar instalațiile sunt trase până la pozițiile finale, gata pentru finisajele alese de proprietar.

Etapa 38

Finisaje interioare

Finisajele interioare aduc locuința la stadiul de predare semifinisat. Pereții și tavanele sunt tencuite și finisate cu un strat de glet, pardoselile sunt la nivel de șapă de egalizare, iar instalațiile sunt trase până la pozițiile finale, gata pentru finisajele alese de proprietar.

Etapa 38

Finisaje interioare

Finisajele interioare aduc locuința la stadiul de predare semifinisat. Pereții și tavanele sunt tencuite și finisate cu un strat de glet, pardoselile sunt la nivel de șapă de egalizare, iar instalațiile sunt trase până la pozițiile finale, gata pentru finisajele alese de proprietar.

Etapa 38

Finisaje interioare

Finisajele interioare aduc locuința la stadiul de predare semifinisat. Pereții și tavanele sunt tencuite și finisate cu un strat de glet, pardoselile sunt la nivel de șapă de egalizare, iar instalațiile sunt trase până la pozițiile finale, gata pentru finisajele alese de proprietar.

Etapa 39

Împrejmuire

Împrejmuirea delimitează fiecare proprietate față de stradă și de vecini. Gardul din panouri metalice antracit, cu porțile dinspre stradă, este montat pe o fundație continuă din beton, iar pe laturile cu diferență de nivel stă pe un zid de sprijin din beton armat.

Etapa 39

Împrejmuire

Împrejmuirea delimitează fiecare proprietate față de stradă și de vecini. Gardul din panouri metalice antracit, cu porțile dinspre stradă, este montat pe o fundație continuă din beton, iar pe laturile cu diferență de nivel stă pe un zid de sprijin din beton armat.

Etapa 39

Împrejmuire

Împrejmuirea delimitează fiecare proprietate față de stradă și de vecini. Gardul din panouri metalice antracit, cu porțile dinspre stradă, este montat pe o fundație continuă din beton, iar pe laturile cu diferență de nivel stă pe un zid de sprijin din beton armat.

Etapa 39

Împrejmuire

Împrejmuirea delimitează fiecare proprietate față de stradă și de vecini. Gardul din panouri metalice antracit, cu porțile dinspre stradă, este montat pe o fundație continuă din beton, iar pe laturile cu diferență de nivel stă pe un zid de sprijin din beton armat.

Etapa 40

Pavaje

Pavajul formează accesul auto și platforma din fața garajelor, suprafața pe care se circulă zilnic cu mașina. De pe platformă, o scară exterioară urcă la intrarea fiecărei locuințe, iar pe margini sunt lăsate borduri de pietriș.

Etapa 40

Pavaje

Pavajul formează accesul auto și platforma din fața garajelor, suprafața pe care se circulă zilnic cu mașina. De pe platformă, o scară exterioară urcă la intrarea fiecărei locuințe, iar pe margini sunt lăsate borduri de pietriș.

Etapa 40

Pavaje

Pavajul formează accesul auto și platforma din fața garajelor, suprafața pe care se circulă zilnic cu mașina. De pe platformă, o scară exterioară urcă la intrarea fiecărei locuințe, iar pe margini sunt lăsate borduri de pietriș.

Etapa 41

Spații verzi

Fiecare locuință are propria grădină, parte din cei aproximativ 235 mp de teren aferent. Grădinile sunt înierbate, de-a lungul fațadelor este lăsată o bordură de pietriș, iar spațiile verzi sunt delimitate de gardul metalic antracit.

Etapa 41

Spații verzi

Fiecare locuință are propria grădină, parte din cei aproximativ 235 mp de teren aferent. Grădinile sunt înierbate, de-a lungul fațadelor este lăsată o bordură de pietriș, iar spațiile verzi sunt delimitate de gardul metalic antracit.

Locație

Borhanci. Aproape de infrastructura de care ai nevoie zi de zi

Str. Mihail Sebastian, Cluj-Napoca.

46,7458° N · 23,6480° E

Selectează un loc pentru a-i evidenția traseul pe hartă.

Hartă a estului Clujului cu traseele de la proprietate la principalele puncte de interes din listă.
Deschide în Google Maps (se deschide într-o filă nouă)
Trasee de la proprietate; numerele corespund listei. © OpenStreetMap contributors · Trasee: OSRM

Contact

Programează o vizionare

Pentru planuri, documentația tehnică sau informații despre unitățile disponibile, ne poți contacta direct.

Cele două corpuri văzute din grădină, cu terasele de la parter și nișele de intrare din lemn.
